Raport kontroli NIK na temat budowy sieci szerokopasmowej
Swego czasu Polska otrzymała aż 4 miliardy złotych na budowę infrastruktury dostępu do szerokopasmowego Internetu, z którego w przyszłości będziemy mogli korzystać. Nim jednak tak się stanie trzeba zbudować odpowiednią sieć, zamontować specjalne urządzenia i dopiero można myśleć o podłączaniu pierwszych klientów. Wspomniane 4 miliardy złotych pochodzi z Europejskiego Funduszu Rozwoju Regionalnego i finalizacja sieci z tych środków musi zostać zakończona do końca obecnego roku. Pod słowem "zakończona" kryje się nie tylko budowa, ale i rozliczenie oraz uruchomienie całej infrastruktury. Najwyższa Izba Kontroli postanowiła sprawdzić jak idzie budowa zaplanowanej sieci i z udostępnionego raportu wynika, że cała sytuacja nie wygląda zbyt ciekawie.

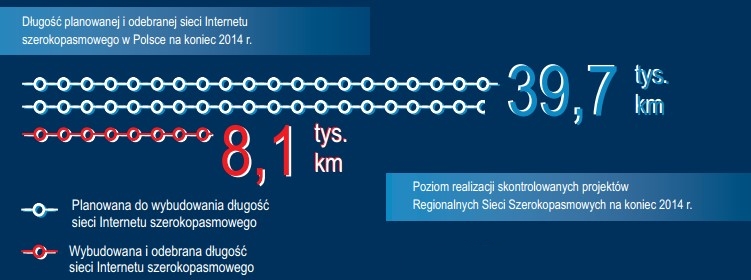

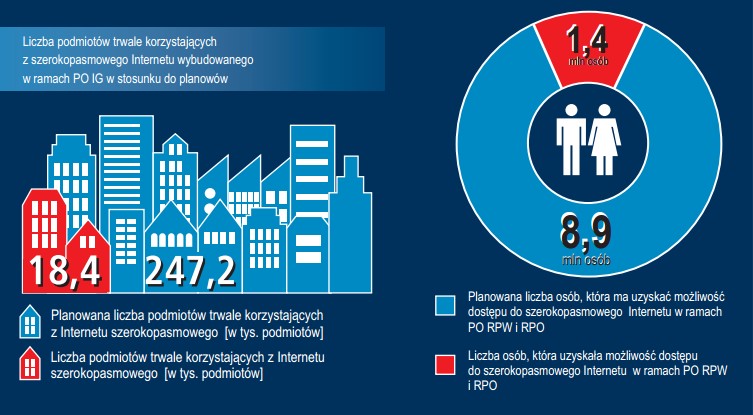

Na samym początku przedstawimy kilka liczb. Do grudnia 2014 roku w całym kraju odebrano i wybudowano 20,5% planowanej długości sieci szerokopasmowej, która umożliwia dostęp do Internetu szerokopasmowego 16% zaplanowanych użytkowników oraz 7,5% podmiotów. Z przyznanych 4 miliardów złotych wydano 1,6 miliarda, a przypominamy, że wszystkie projekty muszą być zakończone do końca obecnego roku. Czym spowodowane są te opóźnienia? NIK podaje trzy przyczyny takiego stanu rzeczy - brak nadzoru nad inwestycjami, przeszkody prawne oraz opieszałość inwestorów.
"Kontrola NIK wykazała, że opóźnienia w budowie szerokopasmowego Internetu w dużej mierze spowodowane były przeciągającymi się przygotowaniami inwestycji. Przed rozpoczęciem budowy sieci wymagane jest bowiem uzyskanie wielu pozwoleń i zebranie obszernej dokumentacji np. geodezyjnej. Dodatkowo instytucje zarządzające inwestycjami niedostatecznie szybko usuwały przeszkody prawno-organizacyjne, co spowalniało lub wręcz zatrzymywało budowy."
"W wielu przypadkach opóźnienia w budowie infrastruktury szerokopasmowego Internetu wynikają także z braku skutecznego nadzoru nad firmami prowadzącymi inwestycje."
"Kontrolerzy NIK zauważają także, że wiele inwestycji rozpoczęto zbyt późno. Środki unijne na budowę sieci szerokopasmowego dostępu do Internetu przyznano w pespektywie finansowej na lata 2007 - 2013, plus dodatkowe dwa lata na dokończenie i rozliczenie prac. Izba podkreśla, że ogłaszanie konkursów i wybór projektów do realizacji dopiero w 2014 r., czyli już po zakończeniu perspektywy finansowej, rodzi zagrożenie, że nie zostaną one zakończone i w pełni rozliczone do końca 2015 r."
Ministerstwo Infrastruktury i Rozwoju zapewnia, że wszystkie środki zostaną do końca roku odpowiednio wydane oraz wszystkie projekty zostaną ukończone w terminie - o tym fakcie przekonamy się na początku 2016 roku. Jeżeli nie, Polska zapewne będzie musiała zapłacić karę za niewywiązanie się z umowy. Infografikę przedstawiającą stan aktualnej sieci możecie znaleźć na tej stronie, zaś pełny raport dostępny jest pod tym linkiem.
Powiązane publikacje

Murena Find to wyszukiwarka, która szanuje prywatność. Alternatywa dla DuckDuckGo, która ma dużo wspólnego z Qwant
20
Facebook wkrótce zaakceptuje tylko rolki. Pionowy format wypiera inne, a Meta zdejmuje z niego ograniczenia
25
Wikimedia Foundation rezygnuje z testów i wprowadzenia funkcji AI. Funkcja podsumowań nie została uruchomiona
18
Zdjęcia na Instagramie nie tylko w dwóch formatach. Popularna platforma oferuje już wsparcie dla mobilnych proporcji
6
